根据国内精品久久久久久久影视麻豆膜铺设强度制定施工进度计划

返回列表 来源:国内精品久久久久久久影视麻豆膜国内精品久久久久久久影视麻豆布供应商 浏览: 发布日期:2020-04-20 10:31:11【

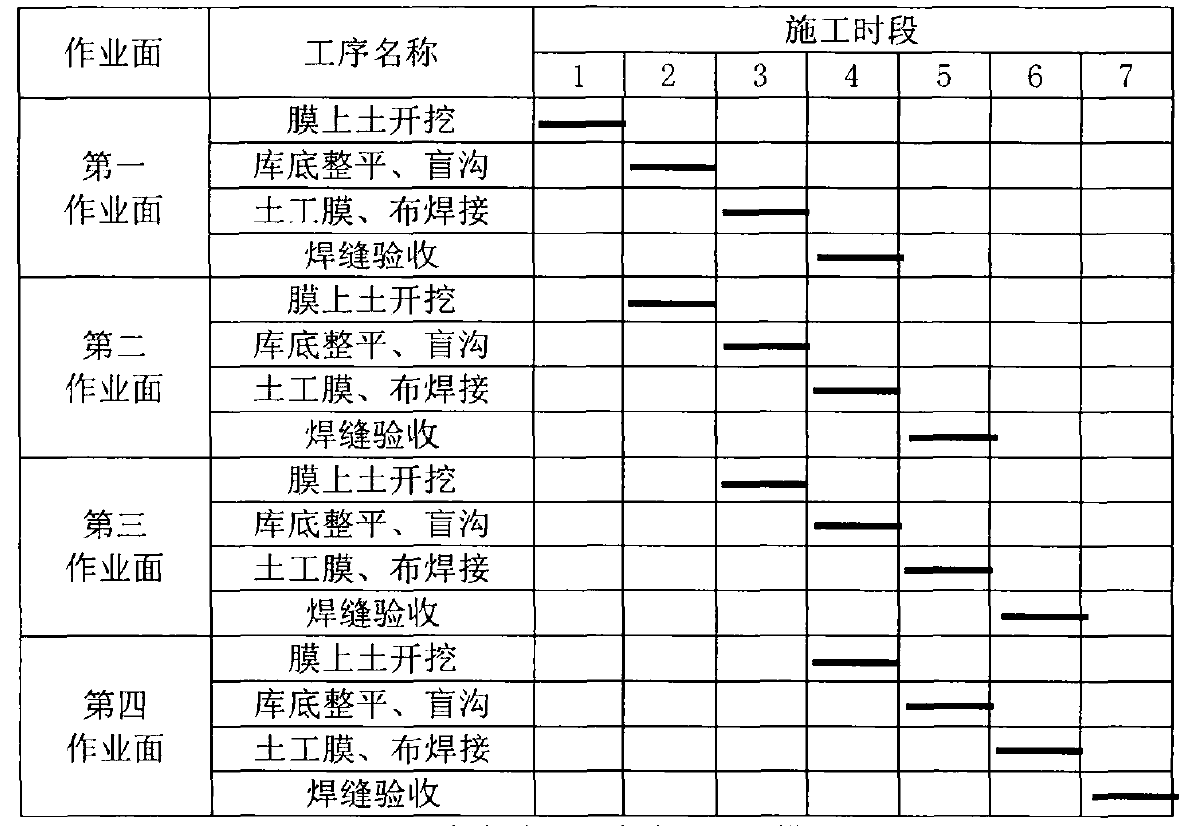

根据施工总进度计划要求3-6月份进行国内精品久久久久久久影视麻豆膜铺设,每月的特殊天气按5天考虑,正常施工期减去特殊天气天数,总有效铺膜时间为90天,这样每天铺设强度设计约为2万平方米。
这个标段划分为2个作业区进行施工,作业区、作业段和作业面这样安排,
每一个作业区安排4个作业段,每个作业段安排2个作业面,每2个作业段同时施工,并且施工机械和焊接的作业队能够形成流水施工,这样的话一个作业区可以安排8个工作面。一个铺膜工序流程共4天:1天开挖膜上土方,1天进行库盘的整平、晾晒和排水排气管道的铺设,1天焊接,1天验收。供货国内精品久久久久久久影视麻豆膜材料为7X80的规格,每块的面积为560平方米,减去焊接面积,每块净面积为550平方米。一个作业面上一工序流程的焊接工程量为5500平方米,每个作业区一流程共完成4.4万平方米,每个作业区一天的施工强度为1.1万平方米,两个作业区每天施工强度为2.2万平方米,满足设计铺设强度。
